完成現場レポート
地域別|平野区【新築】
M様邸新築工事
物件データ
現場監督 | 樋口禎彦 |
---|---|
工期 | 平成24年2月から5月まで |
建築中レポート
- 1.2012年02月15日
-
基礎工事着工です。
敷地内に建物の位置を出しています。
- 2.2012年02月16日
-
基礎の掘削状況です。
細長く見えているところが地中梁の部分です。この跡、防湿シートを敷き詰めて、コンクリートを打設します。
- 3.2012年02月16日
-
防湿シートを敷き詰めて捨てコンクリートを打設した状況です。この後、基準墨を出して、鉄筋工事に入っていきます。
- 4.2012年02月17日
-
基礎鉄筋工事が完了しました。建物外周部の型枠も平行して作業しました。明日、ベースコンクリートを打設します。
- 5.2012年02月18日
-
ベースのコンクリートを打設し内部基礎立上りの型枠が出来ました。
- 6.2012年02月18日
-
内部基礎立上り型枠完了です。
- 7.2012年02月20日
-
立上り型枠の中にコンクリートを流し込む為のポンプ車とミキサー車です。
- 8.2012年02月21日
-
手前に見えるのが、ポンプ車から型枠内にコンクリートを入れている状況で奥に見えるのが、流し入れたコンクリートをバイブレーターにて振動を与えています。これは、型枠内部にコンクリートがしっかり入るようにする為です。
- 9.2012年02月21日
-
バイブレーターにより振動を与えている様子です。
- 10.2012年02月22日
-
内部基礎立上りのコンクリート打設完了しました。これより、数日間コンクリートを乾燥させる為、型枠はこのままです。
- 11.2012年02月28日
-
型枠を撤去し、設備配管を行い埋め戻しまで完了しました。
- 12.2012年02月28日
-
基礎工事完了です。
- 13.2012年02月29日
-
プレァット材料荷受け作業です。現場にプレカット材料の置き場がないので、他の現場に仮置きです。
- 14.2012年02月29日
-
仮置き状況です。全ての材料の荷受けが完了すると、土台入れまで、シートにて雨養生をします。
- 15.2012年03月01日
-
基礎の上に土台を並べました。これから、アンカーボルトの穴を開けて土台を入れていきます。
- 16.2012年03月02日
-
土台入れの日に、足場を組みました。本日は、建て方です。レッカー作業ではなく構造材を手で上げて組んでいくので本日は2階の床までです。
- 17.2012年03月03日
-
建て方作業2日目です。屋根の合板まで終わったので、屋根カラーベスト葺き前のアスファルトルーフィング貼りです。これで、雨が降っても建物内部の作業が出来ます。
- 18.2012年03月05日
-
屋根工事です。アスファルトルーフィングの上にカラーベスト葺きです。
- 19.2012年03月09日
-
基礎工事にホールダウン金物をセットしていました。柱とつないで金物をビスで止めました。
- 20.2012年03月10日
-
小屋組み状況です。梁と束にかすがい金物を(カタカタのコの字みたいな形をしています)取付ました。母屋と垂木をひねり金物で固定しています。
- 21.2012年03月12日
-
外壁の構造用合板を貼りました。この後サッシの取付です。
- 22.2012年03月15日
-
サッシが搬入されました。この建物は横長サッシと縦長サッシがアクセントになっています。
- 23.2012年03月15日
-
サッシが搬入されました。少し暗いですが奥に見えるのが縦長サッシです。
- 24.2012年03月16日
-
面格子付のサッシを取付ました。サッシを全て取付けると外壁工事になります。
- 25.2012年03月17日
-
屋根の軒天の下地が出来ました。次はケイカル板を貼る作業です。
- 26.2012年03月19日
-
軒天のケイカル板を貼りました。この部分は最終的に塗装仕上げになります。
- 27.2012年03月21日
-
ベランダの防水下地が完成しました。FRP防水の仕上げになります。早く防水工事をして雨が1階に漏れないようにしたいです。
- 28.2012年03月23日
-
壁の中や天井裏への、設備配管をしました。電気とガスと水道です。この配管の裏に給湯器を取付けます。
- 29.2012年03月29日
-
外壁の防水シートを貼りました。これにより、工事中雨が降っても大丈夫です。この後、サイディング貼り工事になります。
- 30.2012年04月02日
-
キッチンの設備配管です。
ガスと電気、給排水の逃げ配管配線が完了しました。
- 31.2012年04月06日
-
防蟻処理をしました。
写真下半分の濡れているところが、処理をした部分です。真ん中の青いシールが防蟻処理済のシールです。
- 32.2012年04月07日
-
2階天井下地が完成しました。
この後は、天井断熱材を入れて石膏ボードを貼っていきます。
- 33.2012年04月11日
-
大工工事が完了に近づいた時に、設備業者による、水圧テストをしました。もしも、漏れがあった場合、仕上がってからでは遅いからです。
- 34.2012年04月12日
-
天井と壁に断熱材を入れました。今日から天井石膏ボード貼りです。
- 35.2012年04月14日
-
天井のボード貼りが完了しました。次は、フローリングを貼っていきます。
- 36.2012年04月16日
-
浴室の壁及び天井のボード貼り完了です。完成してしまうと見えなくなる部分で、役所検査時に提出する写真です。
- 37.2012年04月20日
-
フローリングの材料が搬入しました。この材料は、床暖房の上に貼れるフロアーです。
- 38.2012年04月21日
-
玄関ポーチ天井に軒天ボードと呼ばれる材料を取付ました。これは、塗装が元々仕上がっているので、大工さんで施工し、その後、壁のサイディングを貼ります。
- 39.2012年04月23日
-
床暖房の上にフロアーを貼っています。銀色に見えるのが、温水式床暖房のマットです。
- 40.2012年04月26日
-
壁のサイディング貼りです。今回は金物工法です。サイディング材料の上端に銀色の金物が取付金物で、これを使用することにより、サイディング表面に釘跡が見えません。
- 41.2012年04月28日
-
玄関周りのサイディング工事が完了しました。玄関ドアより部屋内にも少しだけデザインでサイディングを貼りました。
- 42.2012年05月01日
-
フロアー貼り作業が完了したので、システムキッチンを設置しました。
- 43.2012年05月02日
-

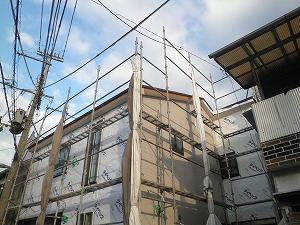

外壁のサイディング及び樋取付も完了したので、足場を取りました。
- 44.2012年05月10日
-
壁・天井のボード貼り完了です。
- 45.2012年05月10日
-
壁・天井のボード貼り完了です。
- 46.2012年05月11日
-
壁・天井のボード貼り完了です。この後クロス貼り工事になります。
- 47.2012年05月13日
-
スイッチや照明器具取付の為のボード開口完了です。
- 48.2012年05月14日
-
壁・天井のクロス材料が現場に到着しました。ボードジョイントのパテ処理は完了しているので、明日よりクロス貼りです。
- 49.2012年05月18日
-
内装工事完了です。リビング。
- 50.2012年05月18日
-
内装工事完了です。リビング。
- 51.2012年05月18日
-
キッチン等の美装工事も完了しました。
- 52.2012年05月18日
-
居室も完了です。
- 53.2012年05月21日
-
内装工事完了です。玄関。
