完成現場レポート

地域別|平野区【新築】

F様邸新築工事

物件データ

家族構成ご夫婦とお子様お2人
現場監督種田孝司
工事内容木造2階建て在来工法
工事期間平成22年8月4日から11月30日
設計事務所川上建築設計事務所

建築中レポート

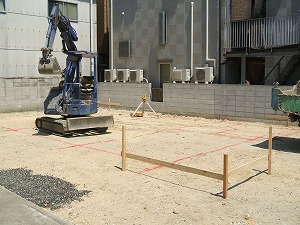

1.2010年08月17日

本日よりF様邸の工事着工しました。
まず遣方作業等を行いました。
写真は地面に通り芯をスプレーにてマーキング作業状況です。

2.2010年08月17日

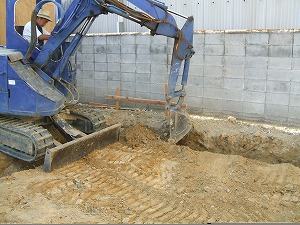

地面にマーキング後に重機にて掘り方作業を行なっている状況です。

3.2010年08月18日

本日掘方作業が完了しました。
写真は掘方の状況です。

4.2010年08月19日

本日、基礎工事の栗石を敷く作業でした。栗は綺麗に敷詰めて行きます。
写真は敷詰め作業中です。

5.2010年08月19日

本日は栗石、目潰し砕石の転圧作業を行いました。

6.2010年08月20日

転圧作業後、ポリエチレンフイルム(防湿シート)を敷き捨てコンクリート打設作業を行います。

7.2010年08月22日

基礎工事 本日より基礎の鉄筋工事に入りました。 写真は基礎の鉄筋を組ん出入る状況です。

8.2010年08月24日

基礎工事
本日基礎の鉄筋組作業が終わりました。 写真は配筋工事完了写真です。

9.2010年08月25日

基礎工事
本日は基礎のコンクリート工事です。
コンクリートの高さを確認しらがらコンクリートを流し込み、バイブレーターを使用し打設を行いました。

10.2010年08月25日

写真はコンクリート打設完了状況です。

11.2010年08月27日

本日は立上りの型枠及びコンクリート工事を
行いました。写真は立上り部分の型枠状況です。

12.2010年08月27日

写真は立上がり部分のコンクリート打設作業状況です。

13.2010年08月30日

基礎工事
本日立上り型枠の解体作業を行いました。

14.2010年08月30日

基礎工事
写真は基礎の完了全景写真です。

15.2010年08月31日

本日より外部の埋設配管作業を行いました。猛暑の中で設備屋さん汗ダクダクになりながら土を掘っていました。
お疲れ様でした。

16.2010年09月02日

本日は引き続き埋設配管作業の工事です。 暑いので熱中症に気を付けて、
作業を行いました。

17.2010年09月02日

写真は埋設配管作業完了状況です。

18.2010年09月04日

本日は先行足場組立て作業状況です。建物との間隔を確認し組んで行きます。

19.2010年09月06日

本日土台入れ作業を行いました。
高さ、土台の位置を確認し施工を行いました。 写真は土台入れ完了状況です。

20.2010年09月07日

本日は建方作業を行いました。
写真は大工さんが梁を入れて行く作業状況です。

21.2010年09月07日

2階の床貼りの準備をしている作業状況です。

22.2010年09月07日

本日無事上棟する事が出来ました。
大工さんご苦労様でした。
その後に、上棟式が行なわれました。
色々と言葉を頂き改めて竣工まで安全で行きたいと思いました。
写真は上棟の状況です。

23.2010年09月09日

本日は屋根の垂木入れ作業を行いました。寄棟なので、垂木は簡単に取付する事は出来ません。隅木部分は角度を
出して切断し施工します。

24.2010年09月13日

屋根の断熱材入れ作業を行いました。
垂木間に断熱材(硬質ウレタンフォーム)を入れて行き、気密テープにて気密作業を行います。

25.2010年09月16日

写真は屋根断熱材施工状況です。

26.2010年09月17日

本日屋根断熱の施工が終わりました。
写真は屋根断熱完了状況です。

27.2010年09月17日

屋根の野地板貼り作業状況です。
野地板をちどりに貼って行きました。

28.2010年09月21日

本日1階床下の断熱材入れ作業を行いました。大引き間に断熱材を入れ気密テープにて気密処理を行います。
写真は気密テープ貼り作業状況です。

29.2010年09月22日

本日より屋根工事の作業に入りました。 写真は屋根下葺き材ゴム化改質アスファルト敷き作業状況です。

30.2010年09月22日

本日も引続き床下の断熱材入れ及び床合板貼り作業です。

31.2010年09月25日

屋根瓦(鉄平)葺き作業状況です。

32.2010年09月27日

屋根工事瓦葺き作業状況です。

33.2010年09月27日

確認検査機関の中間検査状況写真です。

34.2010年09月28日

本日屋根工事完了しました。写真は屋根工事の完了状況です。

35.2010年09月30日

電気配線作業状況です。

36.2010年10月04日

本日バルコニーの下地作業を行いました。
木の並んでいる間に断熱材を入れて行きます。 写真は断熱入れ作業状況です。

37.2010年10月04日

バルコニーの床下断熱入れ作業完了状況です。

38.2010年10月08日

本日1, 2階のサッシ取付作業でした。
垂直水平等確認し取付を行いました。

39.2010年10月09日

本日内部外部立上がりの防腐・防蟻処理を行いました。 写真は途布作業状況です。

40.2010年10月13日

本日、外部に面する壁に50mmのポリエスチレンフォーム保温板を入れ気密テープにて気密処理を行いました。

41.2010年10月15日

本日電気配線作業及び換気扇の穴を開ける作業を行いました。 作業後には、穴にパイプを入れウレタンにて隙間を充填処理しました。

42.2010年10月16日

本日軒の天井貼り作業を行いました。軒の出巾が余り出ていないので貼る作業に苦労していました。大工さんお疲れ様でした。

43.2010年10月18日

本日は、天井下地作業を行いました。
F様邸の天井下地は形状が格天井下地で私自身もほとんど目にした事がない下地です。大工さんも時間をかけて作業していました。

44.2010年10月21日

本日ユニットバスの据付工事を行いました。写真は組立て作業状況です。

45.2010年10月23日

本日外壁に透湿防水シート貼り作業を行いました。下から上に向かってシートを重ねて貼って行きます。

46.2010年10月23日

本日天井に断熱材を入れました。写真は断熱敷詰め作業状況です。

47.2010年10月27日

窓枠取付作業状況です。

48.2010年10月28日

天井プラスターボード貼り作業状況です。

49.2010年10月28日

本日水道の本管引き込み作業を行いました。

50.2010年10月29日

バルコニーの防水工事写真です。 塩ビシート防水の絶縁工法なので、まずディスク版を床に固定しそれに塩ビシートを密着して行きます。写真はディスク版の取付作業状況です。

51.2010年10月29日

ディスク部分に特殊な機械にてシートを密着している状況です。

52.2010年11月02日

床フロアー貼り作業状況です。

53.2010年11月03日

床のフロアー貼り作業状況です。

54.2010年11月11日

天井に化粧材(ダイロートン)を一部貼りました。

55.2010年11月12日

廻縁取付作業状況です。

56.2010年11月13日

本日システムキッチン施工です写真はキッチンパネル施工状況です。

57.2010年11月13日

システムキッチン組立て施工状況です。

58.2010年11月16日

本日より外部サイディング貼り施工を行いました。写真は水切り取付状況です。

59.2010年11月17日

外部サイディング貼り金物工法にての施工状況です。

60.2010年11月18日

サイディング縦貼り作業状況です。

61.2010年11月19日

本日はコーキング打ち作業です。 サッシ廻り・サイディングの取合い等を打って行きます。

62.2010年11月20日

玄関扉の吊込み作業状況です。

63.2010年11月21日

内装工事の内部クロス下地のパテ作業状況です。

64.2010年11月22日

玄関土間タイル貼り作業状況です。

65.2010年11月23日

内部クロス貼り作業状況です。

66.2010年11月24日

本日はバルコニー手摺取付作業でした。

67.2010年11月25日

本日より設備器具取付です。写真は洗面化粧台取付状況です。

68.2010年11月25日

器具取付作業状況②

69.2010年11月25日

本日仮設足場解体作業を行いました。足場を取るとすぐに外溝工事に入って行きます。

70.2010年11月27日

外部の歩道と敷地の取合い部分に溝を作るので掘り方作業を行いました。手堀で行なったので大変でした。

71.2010年11月29日

先日掘った部分に本日鉄筋組を行いベースコンクリートを打設しました。写真は配筋作業状況です。

72.2010年11月30日

玄関ポーチ土間タイル貼り作業状況です。

73.2010年11月30日

外溝U字溝据付作業状況です。

74.2010年12月01日

アプローチ土間転圧作業状況です。

75.2010年12月02日

コンクリート打設前、アプローチ土間状況です。

76.2010年12月02日

アプローチ土間コンクリート打設状況写真です。

77.2010年12月03日

本日建物の取扱い説明を行いました。写真はキッチン手入れやIHの使用方法など丁寧に説明している状況です。

78.2010年12月03日

外廻りの門ブロック積み作業状況です。

79.2010年12月06日

門モルタル塗り作業状況です。

80.2010年12月06日

駐車場堀方・栗石敷きならし作業状況です。

81.2010年12月06日

西側ブロック基礎堀方作業状況です。

82.2010年12月07日

西側ブロック基礎コンクリート打設前状況写真です。

83.2010年12月07日

西側ブロック基礎コンクリート打設作業完了状況です。

84.2010年12月08日

西側ブロック積作業状況です。

85.2010年12月10日

駐車場土間配筋・伸縮目地入れ状況写真です。

86.2010年12月10日

駐車場土間コンクリート打設作業状況です。

87.2010年12月10日

駐車場土間、左官金鏝押え作業状況です。

88.2010年12月11日

門塗装作業状況です。

89.2010年12月13日

門扉吊込み調整作業状況です。

90.2010年12月14日

西側フェンス取付作業状況です。

91.2010年12月15日

外溝完了状況写真です。
